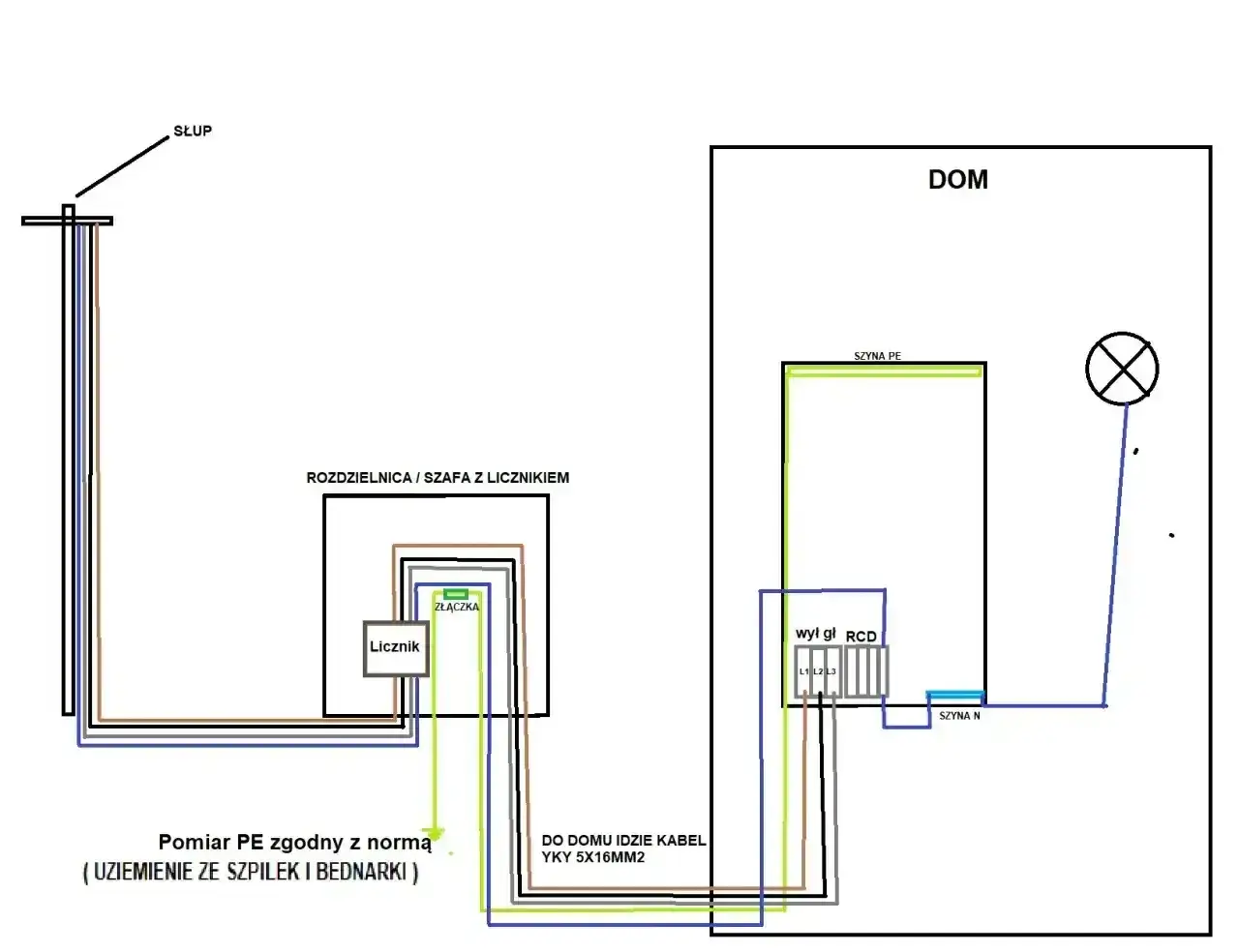

Przyłączenie do sieci to jeden z pierwszych kosztów, które realnie wpływają na budżet budowy domu albo większej inwestycji. W praktyce ile kosztuje przyłącze prądu zależy przede wszystkim od mocy, długości odcinka od sieci i tego, czy mówimy o przyłączu kablowym, czy napowietrznym.
W tym tekście pokazuję, z czego składa się opłata, jak policzyć ją na własnym przykładzie, kiedy pojawiają się dodatkowe koszty i jak nie przepłacić na etapie projektu. To ważne zwłaszcza wtedy, gdy planujesz ogrzewanie elektryczne, pompę ciepła albo fotowoltaikę i chcesz od początku dobrze dobrać moc przyłączeniową.
Najważniejsze liczby, które warto sprawdzić przed złożeniem wniosku
- W 2026 r. stawki za niskie napięcie różnią się między operatorami, ale przyłącze kablowe często mieści się w przedziale około 60-92 zł netto za 1 kW.
- Przyłącze napowietrzne bywa dużo tańsze za 1 kW, zwykle około 16-36 zł netto, ale nie wszędzie jest możliwe technicznie.
- Powyżej 200 m długości przyłącza dochodzi dopłata za każdy dodatkowy metr, więc sama odległość od sieci potrafi mocno zmienić budżet.
- Dla domu jednorodzinnego sensowny punkt startowy to zwykle 11-14 kW, a przy pompie ciepła i indukcji częściej 14-22 kW.
- Przy większych przyłączeniach do sieci średniego lub wysokiego napięcia koszt nie jest już prostą stawką za kW, tylko wynika z rzeczywistych nakładów operatora.
- Najczęstszy błąd to zaniżenie mocy albo zbyt późne złożenie wniosku, co opóźnia budowę i podnosi koszty pośrednie.
Co naprawdę wchodzi w koszt przyłączenia
Ja patrzę na ten koszt w dwóch warstwach. Pierwsza to opłata przyłączeniowa, czyli kwota liczona według mocy i taryfy operatora. Druga to koszty dodatkowe, które często umykają na początku, a potem potrafią zaskoczyć, zwłaszcza przy budowie domu.
W przypadku niskiego napięcia opłata zwykle wynika z prostego wzoru: moc przyłączeniowa razy stawka za 1 kW. Część operatorów w stawce kablowej uwzględnia też elementy takie jak złącze, obudowa, układ pomiarowo-rozliczeniowy i zabezpieczenie przedlicznikowe. To ważne, bo ta sama liczba kilowatów nie zawsze oznacza identyczny rachunek w różnych regionach.
| Wariant | Stawka netto za 1 kW | Stawka brutto za 1 kW | Przykład dla 10 kW |
|---|---|---|---|
| Kabel, Enea Operator | 59,98 zł | 73,78 zł | ok. 738 zł brutto |
| Kabel, PGE Dystrybucja | 92,02 zł | 113,18 zł | ok. 1 132 zł brutto |
| Napowietrzne, Enea Operator | 17,07 zł | 21,00 zł | ok. 210 zł brutto |
| Napowietrzne, PGE Dystrybucja | 15,84 zł | 19,49 zł | ok. 195 zł brutto |
W praktyce to oznacza, że przy tej samej mocy dom może kosztować różnie tylko dlatego, że działa w innym obszarze sieci. Dlatego ja nigdy nie ufam samej „średniej cenie z internetu”, tylko sprawdzam taryfę właściwego operatora i dopiero potem liczę budżet.
Warto też pamiętać o większych przyłączeniach. Przy sieci średniego lub wysokiego napięcia nie ma już prostego mnożenia przez kW, tylko rozliczenie według rzeczywistych nakładów. To zupełnie inna skala kosztów i inna logika całej procedury. Ten podział dobrze pokazuje, że odpowiedź na pytanie o cenę zaczyna się od ustalenia nie tylko mocy, ale też poziomu napięcia. Dalej trzeba już policzyć własny wariant krok po kroku.

Jak policzyć własny koszt bez zgadywania
Ja liczę to zawsze w czterech krokach, bo wtedy od razu widać, gdzie powstaje różnica. Najpierw ustalam moc, potem stawkę, następnie długość przyłącza, a na końcu sprawdzam, co wchodzi po stronie operatora, a co po mojej.
- Sprawdź moc przyłączeniową. Dla domu jednorodzinnego projekt zwykle podpowiada, czy wystarczy 11-14 kW, czy lepiej od razu iść w 14-22 kW, zwłaszcza przy pompie ciepła i płycie indukcyjnej.
- Pomnóż moc przez stawkę taryfową. To daje podstawę opłaty przyłączeniowej.
- Dodaj dopłatę za długość powyżej 200 m. Im dalej do sieci, tym szybciej rośnie rachunek.
- Odróżnij opłatę przyłączeniową od innych kosztów. Instalacja wewnętrzna, wykopy na działce, rozdzielnica, uziemienie czy projekt elektryczny to osobne pozycje.
Żeby nie zostawiać tego na poziomie teorii, spójrz na prosty przykład. Dla domu z zapotrzebowaniem 12 kW sama opłata za kabel może wynieść około 885 zł brutto w jednym systemie taryfowym i około 1 358 zł brutto w innym. To już pokazuje, że różnica nie wynika z „lepszej” czy „gorszej” oferty, tylko z lokalnych stawek i przyjętej metody wyceny.
Jeżeli przyłącze ma ponad 200 m, dopłata potrafi przebić podstawowy koszt. Dla kabla każde dodatkowe 50 m to około 2,7 tys. zł brutto, a dla linii napowietrznej około 2 tys. zł brutto. To właśnie dlatego dobrze zaplanowana lokalizacja złącza i krótka trasa przyłącza robią tak dużą różnicę w budżecie. Z tego płynnie wynika kolejne pytanie, które czytelnik powinien sobie zadać: dlaczego dwa podobne domy mają tak różne rachunki?
Dlaczego długość i rodzaj przyłącza tak zmieniają rachunek
Najkrócej mówiąc, płacisz za ilość infrastruktury, którą trzeba zbudować lub przebudować. Jeśli sieć przebiega blisko granicy działki, koszty są zwykle umiarkowane. Jeśli trzeba prowadzić odcinek przez długi fragment terenu, przez zjazd, drogę albo miejsce kolizji z innymi instalacjami, koszt rośnie szybciej, niż większość osób zakłada na starcie.
W praktyce znaczenie mają przede wszystkim cztery rzeczy:
- Rodzaj przyłącza. Kablowe jest zazwyczaj droższe, ale częściej wybierane i bardziej uniwersalne.
- Długość odcinka. Limit 200 m jest ważny, bo powyżej niego doliczane są kolejne metry.
- Stan istniejącej sieci. Gdy operator musi rozbudować lub przebudować fragment infrastruktury, opłata przestaje być czysto ryczałtowa.
- Warunki terenu. Przeszkody, kolizje i konieczność przekroczenia drogi potrafią zwiększyć koszt bardziej niż sama moc przyłączeniowa.
Jest też kwestia przyłącza tymczasowego. Na budowie bywa wygodne, bo szybko daje zasilanie, ale zwykle ma charakter przejściowy i nie zawsze jest najtańszym rozwiązaniem w dłuższej perspektywie. Jeśli inwestycja ma od razu doprowadzić do docelowego domu, ja nie traktowałbym tymczasowego wariantu jako domyślnego, tylko jako opcję awaryjną albo etapową. To właśnie w tym miejscu wiele osób miesza pojęcia i zaczyna liczyć za mało albo za dużo, więc warto przejść do samej procedury.
Jak wygląda procedura i ile to trwa
Proces przyłączenia nie jest skomplikowany, ale wymaga porządku. Z mojej perspektywy najlepiej działa podejście: najpierw komplet dokumentów, potem wniosek, dopiero później kalkulacja i podpisanie umowy. Brak jednego załącznika potrafi zatrzymać całą sprawę na tygodnie.
- Przygotuj dane obiektu i własności. Zwykle potrzebujesz danych wnioskodawcy, informacji o działce, tytułu prawnego do nieruchomości oraz planowanego terminu rozpoczęcia poboru energii.
- Określ moc przyłączeniową. Najlepiej oprzeć ją na projekcie domu i realnym zestawie urządzeń, które mogą działać jednocześnie.
- Złóż wniosek o warunki przyłączenia. Operator oceni możliwość techniczną i przedstawi warunki wraz z projektem umowy.
- Podpisz umowę i poczekaj na realizację. Dopiero wtedy zaczynają się prace budowlano-montażowe po stronie operatora.
- Dokończ instalację po swojej stronie. Chodzi o instalację wewnętrzną, WLZ i przygotowanie obiektu do odbioru.
- Przejdź odbiór i uruchomienie. Po spełnieniu warunków technicznych montowany jest układ pomiarowy i można ruszać z normalnym zasilaniem.
W praktyce warunki przyłączenia dla domu dostaje się zwykle w ciągu kilku tygodni, a samo wykonanie przyłącza może zająć od kilku tygodni do kilku miesięcy. Jeśli dokumenty są niepełne, termin się wydłuża. Ja zawsze powtarzam jedną zasadę: szybciej wychodzi nie ten, kto płaci od razu, tylko ten, kto złożył kompletny wniosek i dobrze określił parametry już na wejściu.
Warto też rozdzielić zwykłe przyłączenie domu od większych inwestycji. Przy sieciach o wyższym napięciu pojawiają się dodatkowe zabezpieczenia, zaliczki i inne warunki realizacji. Dla typowego domu na niskim napięciu to zwykle nie jest problem, ale przy większym obiekcie lub instalacji biznesowej trzeba czytać warunki znacznie uważniej. Skoro procedura jest już jasna, zostaje najważniejsza praktyka: gdzie ludzie naprawdę przepłacają.
Na czym najłatwiej przepłacić i jak tego uniknąć
Największy błąd, który widzę, to zbyt niska albo zbyt wysoka moc przyłączeniowa. Zbyt niska kończy się później zwiększeniem mocy, a to znowu oznacza formalności i koszty. Zbyt wysoka od razu podnosi opłatę, choć nie daje żadnej realnej korzyści, jeśli urządzenia i tak nie będą pracowały jednocześnie.
Drugi błąd to mylenie przyłącza z pełną instalacją elektryczną. Sama opłata operatora nie obejmuje wszystkiego, co trzeba zrobić na działce i w budynku. W budżecie warto zostawić miejsce na:
- projekt i ewentualne uzgodnienia,
- wykopy lub przeciski na działce,
- wewnętrzną instalację elektryczną,
- rozdzielnicę, uziemienie i osprzęt,
- ewentualną przebudowę przyłącza lub usunięcie kolizji z siecią.
Trzeci problem to zbyt późne planowanie. Jeśli dom ma mieć pompę ciepła, płytę indukcyjną i ładowarkę do auta, ja nie wybierałbym mocy „na dziś”, tylko pod przyszły układ urządzeń. Zwiększenie mocy po kilku latach zwykle kosztuje mniej niż pełne nowe przyłącze, ale nadal jest to koszt i strata czasu. Do tego dochodzi jeszcze jeden prosty wniosek: jeśli masz możliwość skrócić trasę przyłącza albo lepiej ustawić lokalizację złącza, robisz to wcześniej, a nie po fakcie. To najtańszy sposób na oszczędność, jaki naprawdę działa.
Jak planować przyłącze, gdy dom ma być gotowy na fotowoltaikę i elektryfikację
W portalu o energii i fotowoltaice nie da się pominąć jednego faktu: przyłącze warto planować szerzej niż tylko pod dzisiejsze rachunki. Sama instalacja PV nie rozwiązuje tematu mocy przyłączeniowej, jeśli za chwilę dojdzie pompa ciepła, podgrzewanie wody, indukcja i ładowanie samochodu elektrycznego. Wtedy budynek zaczyna zużywać energię zupełnie inaczej niż tradycyjny dom z gazem.
Ja patrzę na to tak: jeśli wiesz, że w perspektywie kilku lat dom się zelektryfikuje, lepiej dobrać przyłącze z zapasem, ale nie przesadzić. Zwykły dom z klasycznym wyposażeniem zwykle mieści się w 11-14 kW, natomiast wariant z pompą ciepła i płytą indukcyjną częściej wymaga 14-22 kW. To nie jest drobny szczegół, tylko decyzja, która wpływa na cały budżet inwestycji i późniejszy komfort użytkowania.
Najrozsądniej jest traktować przyłącze jako fundament całej instalacji elektrycznej domu. Jeśli ten fundament jest dobrze policzony, fotowoltaika, magazyn energii i kolejne odbiorniki łatwiej wpisują się w projekt bez nerwowych przeróbek. Jeśli jest policzony źle, problem wraca przy pierwszym większym remoncie albo przy zakupie kolejnego urządzenia. I właśnie dlatego przed złożeniem wniosku sprawdziłbym jeszcze trzy rzeczy: realną moc z projektu, odległość od sieci i to, czy za dwa lata nie będziesz chciał pobierać prądu znacznie intensywniej niż dziś.
Jeżeli spojrzysz na temat w ten sposób, odpowiedź na pytanie o koszt przestaje być ogólnikiem. Najczęściej chodzi o kilkaset albo kilka tysięcy złotych przy standardowym domu, ale końcowa kwota zależy od mocy, trasy, typu przyłącza i tego, ile pracy trzeba wykonać po stronie operatora. Im wcześniej to policzysz, tym mniej niespodzianek zostawisz sobie na etapie budowy.
