Prąd na działce bez domu - Jak podłączyć? Poradnik krok po kroku

Mieszko Baranowski

Mieszko Baranowski

|

26 lipca 2026

Skrzynka elektryczna na działce bez domu, gotowa do podłączenia prądu. Widoczne bezpieczniki, gniazda i pomarańczowy kabel.

Dobrze zaplanowane podłączenie prądu do działki bez domu zaczyna się od formalności, a nie od koparki. W praktyce najważniejsze są trzy rzeczy: tytuł prawny do gruntu, sensownie określona moc oraz decyzja, czy potrzebujesz zasilania docelowego, czy tylko na czas budowy. Poniżej rozkładam cały proces na części, pokazuję realne koszty i wskazuję miejsca, w których najczęściej ginie czas.

Najważniejsze informacje na start

  • Brak budynku nie blokuje przyłącza, ale musisz mieć tytuł prawny do działki i wskazać, co dokładnie ma być zasilane.
  • Proces zwykle zaczyna się od wniosku o warunki przyłączenia, a dopiero potem przechodzi w umowę, budowę przyłącza i montaż licznika.
  • Na samo przygotowanie warunków czeka się zwykle od kilkunastu do kilkudziesięciu dni, a całe wykonanie może potrwać od kilku tygodni do kilkunastu miesięcy.
  • Koszt nie zależy wyłącznie od mocy, ale też od rodzaju przyłącza, długości trasy i tego, czy kabel musi przejść przez cudzy grunt.
  • Jeśli planujesz dom, budowę i fotowoltaikę, najlepiej od razu dobrać wariant, który nie wymusi podwójnych przeróbek.

Czy działka bez domu może dostać prąd

Tak, i to jest pierwsza rzecz, którą zawsze porządkuję. URE przypomina, że operator może odmówić tylko wtedy, gdy nie ma technicznych i ekonomicznych warunków przyłączenia albo gdy wnioskodawca nie ma tytułu prawnego do nieruchomości. Sam fakt, że na działce nie stoi jeszcze dom, nie zamyka więc sprawy.

W praktyce liczy się to, czy potrafisz wskazać konkretny cel zasilania. Może to być przyszły dom, zaplecze budowy, obiekt tymczasowy albo miejsce pod instalację, którą dopiero planujesz. Jeśli trasa przyłącza wychodzi poza Twoją działkę, trzeba dodatkowo zadbać o prawa do gruntu, przez który kabel ma przejść, bo bez tego temat potrafi utknąć na długo.

Ja patrzę na to tak: działka bez budynku nie jest przeszkodą, ale działka bez planu już tak. Gdy cel jest jasny, można przejść do procedury krok po kroku.

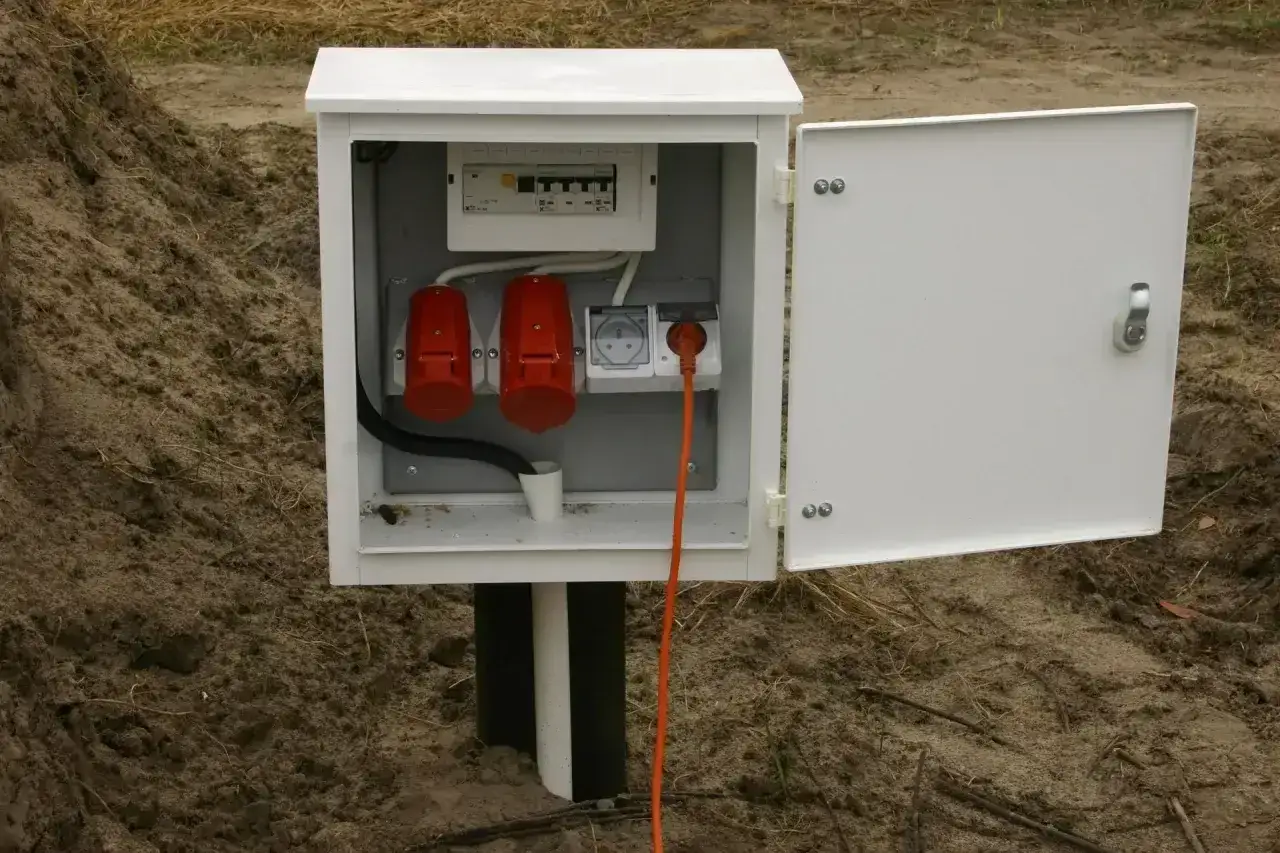

Skrzynka z bezpiecznikami i gniazdami na działce bez domu. Podłączenie prądu do działki bez domu jest już możliwe dzięki tej instalacji.

Jak wygląda podłączenie prądu do działki bez domu

Najkrótsza wersja procesu wygląda tak: składasz wniosek o warunki przyłączenia, dostajesz projekt umowy, podpisujesz dokumenty, operator wykonuje przyłącze, montowany jest układ pomiarowo-rozliczeniowy, a na końcu zawierasz umowę sprzedaży energii. Układ pomiarowo-rozliczeniowy to po prostu licznik z osprzętem, który rozlicza pobór prądu.

  1. Sprawdzasz operatora sieci właściwego dla działki i pobierasz jego formularz.
  2. Składasz wniosek o warunki przyłączenia, podając moc, rodzaj przyłącza i lokalizację planowanego punktu poboru.
  3. Otrzymujesz warunki i projekt umowy, czyli techniczne i formalne zasady wykonania przyłącza.
  4. Podpisujesz umowę o przyłączenie i czekasz na realizację robót po stronie operatora i, czasem, po swojej stronie.
  5. Odbierasz przyłącze i licznik, a potem podpisujesz umowę na sprzedaż energii z wybranym sprzedawcą.

W jednym z dużych operatorów w 2026 r. warunki dla niskiego napięcia wydawane są zwykle do 21 albo 30 dni, ale sama realizacja może potrwać od kilku tygodni do kilkunastu miesięcy. To ważne, bo wiele osób myli krótki termin na papier z krótkim terminem na prąd. To nie jest to samo.

Gdy już widzisz całą ścieżkę, najważniejsze staje się przygotowanie dokumentów. I właśnie na tym etapie najczęściej pojawiają się opóźnienia.

Jakie dokumenty i dane przygotować

Tu nie ma nadmiaru formalności dla samej formalności. Operator chce po prostu wiedzieć, czy masz prawo dysponować gruntem, gdzie ma biec przyłącze i jaka moc ma być zapewniona. Im dokładniej to opiszesz, tym mniejsze ryzyko, że wniosek wróci do uzupełnienia.

  • Tytuł prawny do działki - najczęściej akt własności, odpis z księgi wieczystej, dzierżawa albo najem.
  • Plan zabudowy lub szkic sytuacyjny - pokazuje działkę, sąsiednie obiekty i miejsce, w którym ma pojawić się przyłącze.
  • Dane działki i lokalizacji - numer działki, adres, obręb, kod pocztowy, a czasem też dostęp do drogi publicznej.
  • Wnioskowana moc przyłączeniowa - czyli ile energii ma być dostępne dla domu, budowy lub obiektu tymczasowego.
  • Planowany sposób wykorzystania energii - dom, budowa, pompa ciepła, ładowarka do auta, fotowoltaika, magazyn energii.
  • Załączniki dotyczące terenu poza działką - jeśli kabel ma przejść przez cudzy grunt, potrzebne będą dodatkowe zgody albo służebność.

W praktyce dobrze działa jedna zasada: jeśli coś może zwiększyć zapotrzebowanie na moc za rok lub dwa, wpisz to od razu. Dla czytelników planujących fotowoltaikę to szczególnie ważne, bo potem łatwo kończyć z poprawkami do złącza, rozdzielni albo miejsca na zabezpieczenia. Następny krok to pieniądze, a tam różnice bywają naprawdę duże.

Ile kosztuje przyłącze i od czego zależy rachunek

Tu nie ma jednej ceny dla całej Polski. Opłata zależy od operatora, mocy, rodzaju przyłącza i długości trasy. Największy błąd początkujących? Patrzą tylko na moc, a ignorują odległość od sieci. Właśnie odległość potrafi najbardziej podbić koszt.

Czynnik Co realnie zmienia Praktyczny przykład
Moc przyłączeniowa Im większa, tym wyższa opłata bazowa. Przy 10 kW i stawce 73,63 zł/kW wychodzi 736,30 zł netto.
Rodzaj przyłącza Kablowe zwykle kosztuje więcej niż napowietrzne. W TAURON dla niskiego napięcia stawki wynoszą 73,63 zł/kW netto dla kabla i 35,43 zł/kW netto dla linii napowietrznej.
Długość trasy Po przekroczeniu 200 m doliczane są metry dodatkowe. 32,30 zł/m netto dla przyłącza napowietrznego i 43,73 zł/m netto dla kablowego.
Tryb zasilania Przyłącze tymczasowe bywa droższe od docelowego. W jednej z aktualnych taryf stawki dla przyłącza tymczasowego sięgają 95,04-131,56 zł/kW netto.
Prace terenowe Zgody, służebności i wejście w cudzy grunt wydłużają i podnoszą koszt. Czasem właśnie one, a nie sam kabel, są największym problemem.

Jeśli chcesz sobie to policzyć szybko, weź 10 kW jako punkt odniesienia. W wariancie napowietrznym daje to około 435,79 zł brutto, a w kablowym około 905,65 zł brutto, zakładając 23% VAT i brak dopłat za długość. Jeżeli kabel ma iść dalej niż 200 metrów, budżet rośnie już o setki albo tysiące złotych.

Dlatego przy działce bez domu myślę nie tylko o mocy, ale też o tym, gdzie dokładnie ma leżeć punkt przyłączenia. To często ważniejsze niż sam wybór taryfy. Z tej samej przyczyny warto od razu rozstrzygnąć, czy wystarczy Ci prąd na budowę, czy potrzebujesz rozwiązania docelowego.

Przyłącze docelowe czy tymczasowe

To jest wybór, który naprawdę zmienia późniejsze koszty i tempo. Jeśli dom ma powstać szybko, czasem lepiej od razu iść w rozwiązanie docelowe. Jeśli potrzebujesz energii tylko na czas prac, sens ma przyłącze tymczasowe, ale trzeba uczciwie pamiętać, że po zakończeniu budowy trzeba je zdemontować.

Wariant Kiedy ma sens Plusy Minusy
Przyłącze docelowe Gdy planujesz budowę domu w najbliższym czasie albo chcesz od razu przygotować się pod stałe użytkowanie. Nie dublujesz formalności, a później nie przerabiasz wszystkiego drugi raz. Realizacja trwa dłużej i wymaga dokładniejszego przygotowania dokumentów.
Przyłącze tymczasowe Gdy liczy się szybki start i potrzebujesz energii głównie na plac budowy. Można je uruchomić szybciej, czasem w kilka tygodni. Po budowie trzeba je zdemontować, więc nie zawsze jest to najtańsza droga.

Operatorzy zwykle podkreślają, że przyłącze tymczasowe ma sens wtedy, gdy instalację przygotujesz po swojej stronie i chcesz tylko podpiąć ją do sieci. W praktyce to rozwiązanie dobre dla budowy, ale słabsze, jeśli już teraz wiesz, że za rok i tak wrócisz do pełnego przyłącza docelowego. Ja w takich sytuacjach zawsze pytam: czy naprawdę oszczędzasz czas, czy tylko odkładasz drugi rachunek na później?

Jeżeli przyłączenie ma wspierać także przyszłą fotowoltaikę, pompę ciepła albo ładowarkę samochodu, rozwiązanie docelowe zwykle daje większy spokój. Gdy sieć jest daleko, dochodzi jednak jeszcze jeden ważny problem: trasa kabla i zgody właścicieli terenu.

Gdy sieć jest daleko albo operator odmawia

To najtrudniejszy scenariusz, bo wtedy problemem nie jest już tylko formalność, lecz sama geografia działki. Jeśli kabel ma wyjść poza Twój grunt, trzeba sprawdzić, czy masz zgodę właściciela sąsiedniej nieruchomości albo możliwość ustanowienia służebności przesyłu. To prawo do poprowadzenia i utrzymania urządzeń przez cudzy teren - prościej mówiąc, bez tego kabel może nie mieć gdzie pójść.

Im dalej od sieci, tym większa szansa na wyższy koszt i dłuższy termin. Operator może też odmówić, jeśli naprawdę nie ma technicznych albo ekonomicznych warunków przyłączenia. Wtedy spór można skierować do Prezesa URE, który rozstrzyga takie przypadki administracyjnie.

Nie traktowałbym odmowy jak końca sprawy, ale jak sygnał, że trzeba poprawić projekt. Czasem wystarczy zmiana punktu przyłączenia, czasem doprecyzowanie trasy, a czasem po prostu trzeba uczciwie ocenić, że obecne warunki są zbyt drogie, żeby upierać się przy jednym wariancie. To prowadzi już do ostatniej rzeczy, którą warto sprawdzić przed złożeniem wniosku.

Co sprawdzić, zanim złożysz wniosek, żeby nie wracać do papierów

  • Określ cel zasilania - dom, budowa, obiekt tymczasowy czy rozwiązanie mieszane.
  • Policz moc z zapasem - uwzględnij pompę ciepła, płytę indukcyjną, ładowarkę EV i przyszłą fotowoltaikę.
  • Przejdź trasę kabla na mapie - sprawdź, czy nie wychodzisz poza własną działkę.
  • Przygotuj dokumenty do gruntu - akt własności, księgę wieczystą, dzierżawę albo najem.
  • Nie przeciągaj podpisania umowy - w 2026 r. część warunków ma ograniczoną ważność, więc czas działa na Twoją niekorzyść.

Jeżeli zrobisz te rzeczy przed złożeniem wniosku, oszczędzisz najwięcej czasu i nerwów. Na działce bez domu najlepiej działa prosta zasada: najpierw pewność prawna i techniczna, potem wykonanie, a dopiero na końcu dopinanie szczegółów instalacji. Dzięki temu prąd pojawia się wtedy, kiedy naprawdę jest potrzebny, a nie dopiero po serii poprawek i dodatkowych kosztów.

FAQ - Najczęstsze pytania

Tak, brak budynku nie jest przeszkodą. Ważne jest posiadanie tytułu prawnego do gruntu oraz wskazanie konkretnego celu zasilania, np. przyszłej budowy, obiektu tymczasowego lub planowanej instalacji. Operator może odmówić tylko z przyczyn technicznych lub ekonomicznych.

Niezbędne są: tytuł prawny do działki (akt własności, odpis z księgi wieczystej), plan zabudowy lub szkic sytuacyjny, dane działki, wnioskowana moc przyłączeniowa oraz planowany sposób wykorzystania energii. W przypadku trasy kabla przez cudzy grunt, potrzebne są zgody właścicieli.

Koszt zależy od operatora, mocy, rodzaju przyłącza (kablowe/napowietrzne) i długości trasy. Po przekroczeniu 200 m doliczane są dodatkowe opłaty za każdy metr. Przyłącze tymczasowe bywa droższe od docelowego. Najlepiej sprawdzić cennik lokalnego operatora.

Jeśli planujesz budowę domu w najbliższym czasie, przyłącze docelowe pozwoli uniknąć podwójnych formalności i przeróbek. Przyłącze tymczasowe jest szybsze, ale po zakończeniu budowy trzeba je zdemontować, co może generować dodatkowe koszty i konieczność ponownego przyłączenia w przyszłości.

Operator może odmówić tylko z powodu braku technicznych lub ekonomicznych warunków. W takiej sytuacji można skierować spór do Prezesa URE. Czasem wystarczy zmiana punktu przyłączenia lub doprecyzowanie trasy, aby rozwiązać problem i uzyskać zgodę.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

podłączenie prądu do działki bez domu podłączenie prądu do działki bez zabudowań jak podłączyć prąd do działki rolnej koszt przyłącza prądu do działki niezabudowanej warunki przyłączenia prądu do działki

Udostępnij artykuł

Autor Mieszko Baranowski
Mieszko Baranowski
Nazywam się Mieszko Baranowski i od trzech lat zajmuję się tematyką energii oraz fotowoltaiki. Moje zainteresowanie tym obszarem zaczęło się, gdy dostrzegłem, jak wiele możliwości daje odnawialna energia w walce ze zmianami klimatycznymi. Fascynuje mnie, jak technologia może wspierać zrównoważony rozwój i jak ważne jest, aby każdy miał dostęp do rzetelnych informacji na ten temat. W swoich tekstach staram się wyjaśniać złożone zagadnienia związane z energią odnawialną w sposób przystępny i zrozumiały. Regularnie śledzę najnowsze trendy i porównuję różne źródła, aby dostarczać moim czytelnikom aktualne oraz użyteczne informacje. Moim celem jest nie tylko informowanie, ale także inspirowanie do podejmowania świadomych decyzji dotyczących energii i jej wykorzystania w codziennym życiu.
